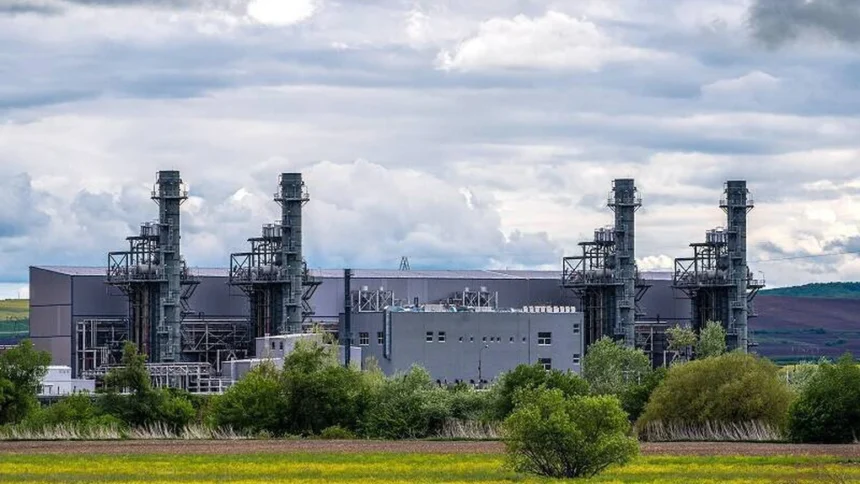

Interesul unui colos internațional pentru centrala electrică de la Iernut
Romgaz a anunțat primirea mai multor oferte de preț pentru finalizarea și operarea centralei electrice de la Iernut, proiect care a fost întârziat cu șase ani. Termenul limită pentru depunerea propunerilor a fost stabilit pentru data de 12 ianuarie 2026, ora 23:00. Companiile care au înaintat oferte sunt:
- NAES Corporation, Atlanta, ofertă înregistrată cu nr. 542/08.01.2026
- S.C. TÜV Austria România S.R.L., București, ofertă înregistrată cu nr. 681/09.01.2026
- S.C. Mithras Build S.R.L., Voluntari, Ilfov, ofertă înregistrată cu nr. 949/12.01.2026
- S.C. KONSENT S.A., Iași, ofertă înregistrată cu nr. 1287/13.01.2026
Despre NAES Corporation
NAES Corporation este o companie americană fondată în 1980, specializată în operarea, mentenanța și optimizarea centralelor electrice. Compania administrează capacități de generare de aproximativ 38 GW în centrale electrice din diverse tehnologii, inclusiv gaze naturale, cărbune, biomasă și energie regenerabilă. NAES este deținută de ITOCHU Corporation, un mare conglomerat internațional japonez.
Contextul consultării pieței
Consultarea pieței a fost realizată pentru obținerea de oferte de preț, fără a implica selectarea unui anumit ofertant. Participarea la această consultare a fost voluntară, iar Romgaz nu va oferi compensații financiare pentru participanți. Informațiile primite pot fi utilizate pentru planificarea procedurilor de achiziții viitoare, respectând legislația în domeniul achizițiilor sectoriale.
Termenele de finalizare și detalii despre proiect
Noul termen de finalizare a centralei electrice pe gaze de la Iernut este 31 decembrie 2026. Romgaz a anunțat semnarea unui act adițional care prelungește termenul de utilizare a fondurilor primite de la stat prin Programul Național de Investiții. Proiectul a fost întârziat, iar progresul fizic este de 97,5%, în timp ce progresul financiar este de 85,9%.
Romgaz intenționează să finalizeze proiectul printr-o Unitate de Implementare a Proiectului, având în vedere preluarea lucrărilor de la subcontractorul Duro Felguera. Printre acțiunile preconizate se numără organizarea managementului de proiect, preluarea documentației, finalizarea lucrărilor și obținerea autorizațiilor necesare.
Finanțarea și implicațiile întârzierilor
Romgaz beneficiază de o finanțare de 321 de milioane de lei din Planul Național pentru Investiții. De-a lungul timpului, compania a solicitat și obținut extinderi ale termenului-limită pentru utilizarea acestor fonduri, din cauza întârzierilor repetate ale proiectului. Gabriela Trânbițaș, CFO al Romgaz, a menționat că finalizarea proiectului depinde și de contractorul Duro Felguera, care a reziliat contractul în 2021, dar a fost reangajat ulterior pentru a finaliza lucrările.
Istoricul proiectului centralei Iernut
Romgaz a semnat în 2016 un contract cu Duro Felguera și Romelectro pentru construirea unei centrale pe gaze de 430 MW, care trebuia să fie finalizată în 2020. După mai multe întârzieri și rezilieri de contracte, centrala este acum finalizată în proporție de 98%. Romgaz speră să finalizeze lucrările și să pună centrala în funcțiune până la sfârșitul anului 2026.
Finalizarea centralei de la Iernut va avea un impact semnificativ asupra producției de energie electrică din România, contribuind la diversificarea surselor de energie și la asigurarea unui sistem energetic mai stabil.
