El-Mor lansează două soluții BESS de mari dimensiuni, esențiale pentru optimizarea conectării la rețea în România

Moderator
3 Min Citire
Sursa foto: PROFILUX IMAGES

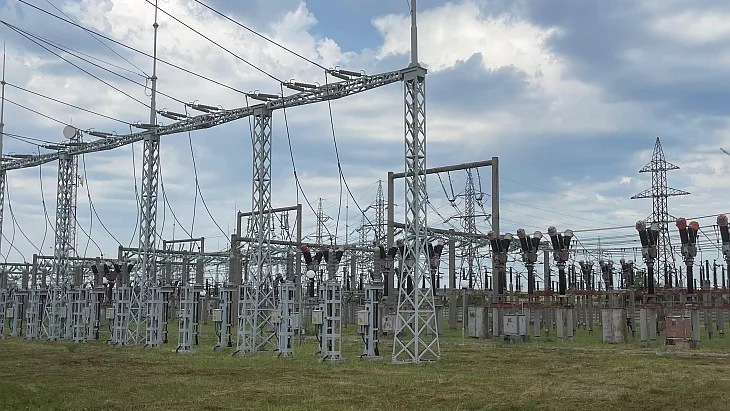

cum durata de conectare la retea este extrem de importanta el mor propune doua proiecte bess la scara utilitara gata de livrare in romania 698af371d3be6

El-Mor lansează soluții BESS pentru optimizarea conectării la rețea în România

Piața de stocare a energiei la scară industrială din România avansează rapid, trecând de la dezvoltare la execuție, iar timpii de lansare devin esențiali pentru diferențiere. El-Mor Electric Installations & Services a anunțat două proiecte mari de sisteme autonome de stocare a energiei în baterii (BESS): BRADU BESS în Argeș și BRAZI BESS în Prahova.

Detalii despre proiecte

Fiecare proiect are o capacitate de 203 MW, cu stocare de până la 800 MWh (durată de 4 ore) și se va conecta la rețeaua de 110 kV prin stații de transformare administrate de Transelectrica. Ambele proiecte au obținut deja aprobată tehnică de conectare (ATR) și sunt pe cale să atingă statutul de gata de construcție (RTB) în primul trimestru al anului 2024, cu scopul de a fi operaționale în prima jumătate a anului 2027, supuse executării și finanțării de către investitori.

Beneficiile abordării El-Mor

Expansiunea pieței BESS în România aduce multe proiecte asemănătoare, dar ceea ce diferențiază oportunitățile bancabile de cele speculative este certitudinea în execuție. Aceasta include accesul clar la rețea, autorizații avansate, CAPEX optimizat pentru conexiune și documentație rezistentă la verificarea prealabilă (due diligence) din partea creditorilor. Abordarea El-Mor se concentrează pe reducerea riscurilor legate de conectarea la rețea și calitatea autorizațiilor, permițând investitorilor să acționeze rapid și cu mai puține surprize în etapele finale.

Informații despre proiecte specifice

BRADU BESS este situat în comuna Bradu (Argeș) și va fi conectat la stația electrică BRADU 400/220/110 kV a Transelectrica. Cablul subteran de 110 kV va avea o lungime de aproximativ 0,6 km, facilitând optimizarea implementării și costurilor de conectare. Autorizațiile de construire au fost emise în ianuarie 2026, iar semnarea Contractului de Racordare (CdR) este planificată pentru martie 2026.

Publicitate
Ad Image

BRAZI BESS se află în comuna Brazi (Prahova) și se va conecta la stația electrică BRAZI 400/220/110 kV printr-un cablu subteran de 110 kV de aproximativ 1,2 km. Dezvoltarea acestui proiect a început în 2023, iar finalizarea este estimată pentru primul trimestru al anului 2026.

Concluzie

Pe o piață în care viteza de execuție și certitudinea sunt esențiale pentru investiții, proiectele El-Mor se dovedesc a fi bine poziționate datorită abordării lor riguroase în gestionarea autorizațiilor și a flexibilității tehnologice, oferind investitorilor oportunități promițătoare în sectorul energiei regenerabile.
