Centrala pe gaz de la Iernut: Proiect întârziat de șase ani

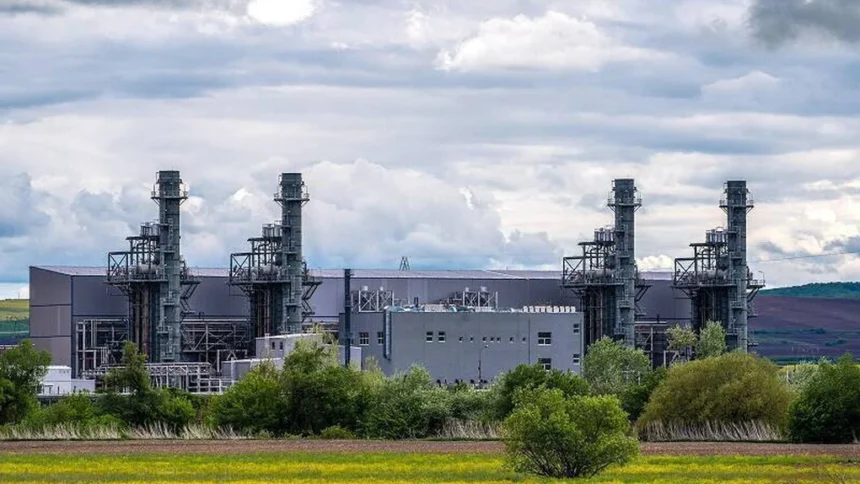

Centrala Electrică cu Ciclu Combinat cu Turbine cu Gaze de la Iernut, un proiect al Romgaz, este blocată de șase ani. Compania a demarat un proces de selecție pentru contractul de „Servicii de management șantier și management punere în funcțiune”. Valoarea estimată a contractului este de 19,86 milioane de lei.
Detalii despre licitație
Romgaz a publicat contractul în Sistemul Electronic de Achiziții Publice, oferind un punctaj de 40% pentru preț, 40% pentru experiența similară a experților și 20% pentru experiența similară a experților în proiecte similare. Termenul limită pentru depunerea ofertelor este 10 martie.
Consultarea de piață
În luna precedentă, Romgaz a primit patru oferte la consultarea de piață: NAES Corporation (Atlanta), S.C. TÜV Austria România S.R.L. (București), S.C. Mithras Build S.R.L. (Voluntari, Ilfov) și S.C. KONSENT S.A. (Iași). NAES Corporation, o companie americană fondată în 1980, este specializată în operarea și mentenanța centralelor electrice.
Responsabilitățile câștigătorului contractului
Cine va câștiga contractul va acționa ca „site manager” și va integra proiectul de execuție a lucrărilor rămase. Activitățile includ finalizarea construcțiilor, recepția lucrărilor, preluarea instalațiilor și punerea în funcțiune a centralei. Contractul va dura 15 luni de la semnare, extinzându-se până la finalul anului 2026.
Noul termen de finalizare
Romgaz a anunțat un nou termen de finalizare pentru centrala de la Iernut: 31 decembrie 2026. Acesta a fost stabilit prin Hotărârea Guvernului nr. 1.164/30 decembrie 2025, care prelungește termenul de utilizare a fondurilor din Programul Național de Investiții.
Contextul întârzierilor
Proiectul centralei a întâmpinat dificultăți, inclusiv rezilierea contractului cu Duro Felguera, ceea ce a dus la întârzieri semnificative. Progresul fizic al proiectului este de aproximativ 97,5%, în timp ce progresul financiar este de 85,9%. Romgaz a anunțat că intenționează să finalizeze centrala printr-o Unitate de Implementare a Proiectului.
Provocările finale
Gabriela Trânbițaș, CFO al Romgaz, a menționat că, deși centrala este finalizată în proporție de 98%, progresul depinde de identificarea lucrărilor rămase și de procesul de achiziție. Romgaz a reziliat contractul cu Duro Felguera în septembrie 2025, ceea ce a complicat și mai mult situația.
Concluzie
Finalizarea centralei pe gaz de la Iernut rămâne incertă, afectată de întârzieri și probleme contractuale, în condițiile în care Romgaz își propune să finalizeze proiectul până la 31 decembrie 2026, cu sprijinul fondurilor de stat.
