Centrale pe gaze de la Mintia și Midia, una în construcție și cealaltă în evaluare, devin opțiuni pentru asigurarea energiei în sezonul rece

Moderator
3 Min Citire
Sursa foto: PROFILUX IMAGES

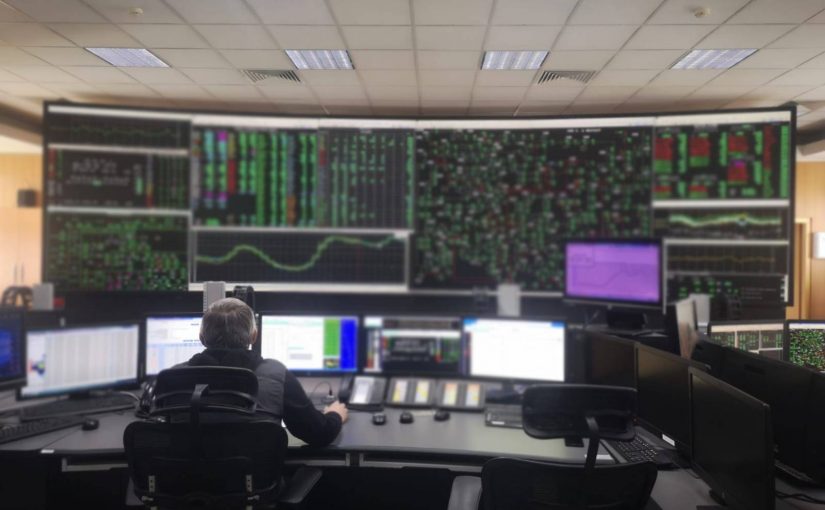

centralele pe gaze mintia si midia una neterminata si alta in teste sunt luate in calcul in functionarea sistemului energetic in aceasta iarna 68e26f667111e

Centrale pe gaze Mintia și Midia – opțiuni pentru iarnă

Centralele pe gaze de la Mintia și Midia devin opțiuni pentru asigurarea energiei în sezonul rece, conform Dispeceratului Energetic Național (DEN) de la Transelectrica. În programul de iarnă, DEN a subliniat necesitatea unor măsuri și acțiuni de pregătire pentru acoperirea curbei de sarcină a Sistemului Energetic Național (SEN), chiar și în cazul unor situații limită.

Măsuri de pregătire

Printre cele 10 măsuri propuse, două se referă la punerea în funcțiune a primei turbine a centralei electrice de la Mintia, care va avea o capacitate de aproximativ 600 MW, și la pornirea grupurilor din centrala CET Midia, cu o capacitate de 70 MW. Centrala de la Mintia, cea mai mare centrală pe gaze din Europa, cu o capacitate totală de 1.700 MW, este încă în construcție, în timp ce centrala de la Midia se află în etapa de teste.

Stadiul centralei de la Mintia

La jumătatea lunii septembrie, președintele Consiliului Județean Hunedoara, Laurențiu Nistor, a anunțat că prima turbină de la Mintia va intra în teste în ianuarie 2024. Lucrările pentru conducta de alimentare cu gaz sunt conforme cu graficul, urmând a fi finalizate până în octombrie 2025. De asemenea, Transelectrica a confirmat că va realiza racordarea provizorie necesară până la finele lunii noiembrie 2023. Testele pentru cea de-a doua turbină sunt planificate pentru februarie-martie 2024.

Stadiul centralei de la Midia

Centrala de la Midia, în cogenerare, a realizat teste de punere în funcțiune între februarie și iunie 2023, iar turbinele au fost sincronizate cu SEN. Până în iulie 2023, centrala a produs peste 11.000 MWh de energie electrică. Conform planului, până la finalul lunii august 2023, urmau să fie efectuate teste complete de performanță și să se obțină certificările necesare. Până în prezent, centrala nu a fost preluată de Rompetrol și nu a intrat în operare comercială, deși funcționează în continuare în faza de teste.

Publicitate
Ad Image

Implicatii pentru sezonul rece

Experții estimează că România nu va putea asigura consumul de energie electrică în orele de vârf din propriile centrale în această iarnă, necesitând importuri masive de energie, în special în condiții de frig extrem.

În concluzie, centralele pe gaze de la Mintia și Midia reprezintă soluții esențiale pentru asigurarea energiei în sezonul rece, dar incertitudinile legate de termenele de funcționare ridică întrebări cu privire la capacitatea de acoperire a cererii.
